Заводские приемочные испытания (Factory Acceptance Tests) — АСУ ТП: сообщество инженеров

Заводские приемочные испытания (Factory Acceptance Tests)

Коротко о статье

Статья описывает заводские приемочные испытания АСУ ТП: их цели, нормативную базу, способы организации стенда, этапы проверки алгоритмов и оформление результатов. Из материала можно взять порядок тестирования от аппаратного слоя до регулирования и правила ведения протокола и журнала замечаний.

Главное
  • FAT проводят у изготовителя до отправки оборудования заказчику, чтобы подтвердить работу шкафов автоматики и ПО как единой системы.
  • В отечественной практике FAT соотносят с предварительными испытаниями по ГОСТ 34.603-92, а главным документом выступает ПМИ.
  • Стенд организуют через физические имитаторы, программную модель объекта или форсирование сигналов в памяти контроллера.
  • Тестирование алгоритмов идет от простого к сложному: проверка сквозного прохождения сигналов, затем дискретная логика и блокировки, затем контуры регулирования.
  • При проверке ПАЗ имитируют отказы датчиков и следят за приоритетом аварийных команд и временными задержками.
  • Результаты фиксируют в протоколе заводских испытаний, а несоответствия — в журнале замечаний с категориями А и В.
Термины и технологии
  • FAT
  • SAT
  • ГОСТ 34.603-92
  • Программа и методика испытаний (ПМИ)
  • ПЛК
  • SCADA
  • ПАЗ
  • ПИД-регулирование

Кому полезно: Инженерам АСУ ТП, участвующим в приемке шкафов и ПО

По теме на сайте

Выжимка составлена редакцией сайта с помощью ИИ по тексту статьи.

Заводские приемочные испытания (от англ. FAT — Factory Acceptance Tests) — это ключевой этап верификации АСУ ТП, проводимый на территории изготовителя до отправки оборудования на объект заказчика.

Главная цель FAT-тестов — доказать, что собранные шкафы автоматики и разработанное программное обеспечение функционируют как единая система и полностью соответствуют утвержденному Техническому заданию (ТЗ) и Описанию алгоритмов управления.

Исправление ошибок на этапе FAT обходится в десятки раз дешевле, чем на этапе пусконаладки (SAT), когда объект находится в сотнях километров от разработчиков, а технологический процесс уже запущен.

1. Нормативная база: Что требуют ГОСТы?

В отечественной практике FAT-тесты чаще всего соотносятся со стадией «Предварительные испытания» по ГОСТ 34.603-92. Основным юридическим и техническим документом для проведения этого этапа является Программа и методика испытаний (ПМИ).

Согласно ГОСТам, ПМИ должна содержать:

  • Объекты испытаний: конкретные шкафы ПЛК, серверы, АРМ.
  • Условия и порядок проведения тестов: схема испытательного стенда.
  • Критерии приемки: что считается успешным прохождением теста.
  • Конкретные тестовые сценарии: пошаговые инструкции вида «Действие» → «Ожидаемый результат».

2. Организация испытательного стенда

Проверить сложные алгоритмы (например, ПИД-регулирование или многоуровневые противоаварийные блокировки) без подключения к реальным датчикам и задвижкам невозможно. Ю. Н. Федоров выделяет три основных подхода к организации стенда для FAT-тестов:

  1. Стенд с физическими имитаторами (тумблеры и потенциометры): К входам модулей ПЛК подключаются панели с переключателями (для имитации «сухих контактов» DI) и задатчики тока 4–20 мА (для имитации аналоговых сигналов AI). Метод надежен для небольших систем, но трудоемок для крупных объектов.
  2. Программная имитация (Математическая модель объекта): В контроллер или смежный компьютер закладывается упрощенная динамическая модель технологического процесса (например, модель наполнения резервуара). ПЛК выдает команду на открытие клапана (DO), а модель автоматически «отвечает» ростом уровня (AI).
  3. Имитация через интерфейсные карты (Форсирование сигналов): Значения сигналов меняются инженером вручную непосредственно в памяти контроллера через инженерную станцию (функция Force).

3. Ключевые этапы тестирования алгоритмов

При проверке программно-алгоритмической части Федоров рекомендует придерживаться строгого порядка — от простого к сложному.

Этап А. Проверка сквозного прохождения сигналов (I/O Check)

Перед запуском логики проверяется аппаратный слой. Инженер подает сигнал на физическую клемму шкафа и проверяет, отобразился ли он в SCADA-системе, с правильным ли знаком и в нужных ли единицах измерения (например, 12 мА превратились в 8,0 МПа).

Этап Б. Тестирование логики дискретного управления и блокировок

Проверяются алгоритмы пуска/останова агрегатов, переключения режимов (Ручной/Автомат) и шаговые последовательности. Особое внимание уделяется цепочкам аварийных защит (ПАЗ):

  • Проверяется приоритет аварийных команд над технологическими.
  • Имитируются отказы самих датчиков (обрыв токовой петли, КЗ). Система должна корректно отработать принцип отказобезопасности.
  • Проверяются временные задержки (фильтрация ложных срабатываний).

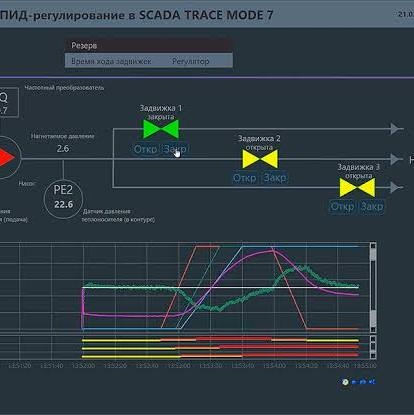

Этап В. Тестирование контуров непрерывного регулирования

На математической модели или имитаторах проверяется реакция ПИД-регуляторов. Оценивается:

  • Правильность направления действия регулятора (прямое/обратное).
  • Безударность переходов (когда при переключении из ручного режима в автомат исполнительный механизм не делает резких скачков).
  • Ограничения выходного сигнала (анти-виндап / anti-windup).

4. Документирование результатов: Протокол FAT

Любой шаг испытаний должен быть зафиксирован. По результатам тестов составляется Протокол заводских испытаний, который подписывается представителями Заказчика и Изготовителя.

Все выявленные несоответствия алгоритмов заносятся в Журнал замечаний (Punch List). Замечания классифицируются по категориям:

  • Категория А: Критические ошибки (не работает алгоритм ПАЗ, зависает контроллер). Оборудование не может быть отгружено до их устранения.
  • Категория В: Нецелевые замечания (ошибка в тексте на HMI, не тот цвет кнопки). Оборудование может быть отправлено на объект, но дефекты должны быть устранены до начала SAT-тестов.

Заключение

Проведение FAT-испытаний алгоритмов по системной методике Ю. Н. Федорова и стандартам ГОСТ 34 гарантирует, что на строительную площадку прибудет полностью работоспособный комплекс. Это минимизирует риски порчи дорогостоящего технологического оборудования при первом пуске и обеспечивает безопасность будущего производства.

Источник: «Справочник инженера по АСУТП. Проектирование и разработка» Ю. Н. Федоров

🔗 Заводские приемочные испытания (Factory Acceptance Tests)
